与时间赛跑 与困难较量
——中冶天工集团太钢加工厂渣场环境综合项目抢工纪实
刘悦希/文     发布日期:2017-11-16
北方的秋天,一场秋雨一场寒。10月25日的太原,淅淅沥沥的小雨下了整整一天,但泥泞的现场井然有序地做着各种收尾工作。当天,太钢加工厂渣场环境综合项目5#线移动罩除尘系统联动试车成功,标志着该工程4条除尘系统全面投入使用。此刻,管道、彩板、钢筋频繁闪现,打灰、灌浆、试车快速回放,雨水、汗水、泪水幻化成光,交错闪耀中映照了过去80多个日日夜夜。
生死未卜 临危受命
中冶天工集团做为太钢加工厂渣场环境综合治理项目的施工总承包单位,负责土建工程、钢结构工程、管道安装工程、设备安装工程、电气安装工程等所有施工程序全方位的技术指导和管理工作。按照最初规划,从今年5月份项目开始招标到10月份完工工期绰绰有余,对于承建过无数工业项目的天工集团来说这个项目本身并无太大难度。然而,由于前期各种不成熟因素导致项目部直到8月中旬才正式进场。更为严峻的形势是,随着国家及地方史上最为严厉的各类环境综合治理方案和举措相继出台,做为山西省、太原市重点环保工程该项目受到了省、市领导的高度关注,对该项目的工期节点在一夜之间有了新的要求——9月30日工程必须在形象进度上满足要求!太钢集团更是向政府郑重承诺“2017年10月1日完成形象进度,10月15日试车,否则太钢关门停业!”
“这简直是天方夜谭!”面对原本就已晚于原定计划进场如今又面临了工期压缩的现实情况,很多人发出了这样的感叹。
中冶天工集团与太钢集团合作渊源已久,周青董事长曾用“血脉相连”形容双方近60年的情谊。由于工期节点和阶段性目标的锁定,如果不能满足太钢集团要求按期完成各节点目标,那么双方的合作基础也将面临严峻的考验。
这一刻,比邻太钢集团的中原公司临危受命、责无旁贷。
屈指可数的工期,如此苛刻的条件,必须兑现的承诺,使一场更艰苦的鏖战再一次摆在中原公司干部和员工面前。对于中原公司来说,这无疑是一场没有退路的攻坚战,也是一场关系到企业荣辱与成败的生死战。不只是项目部本身,公司自上而下都在为生死未卜的目标狠狠捏了一把汗。
有序分工 掀起热潮
本次施工任务之艰巨,除了工期的严格要求之外主要原因还在于施工场地狭小、各专业交叉施工严重,尤其是沉淀池及泵房、6#线移动罩除尘系统和5#线屋面除尘系统位于原热闷厂房和固态渣厂房之间——两厂房之间的间距仅有42米宽,现场临时施工道路仅有一条,对现场运输造成了极大的阻力,给构件现场组拼也带来了相当大的难度。
面对巨大工期压力和重重困难,中原人明白必须统一思想、统一认识。要按期完成各节点目标,尤其是核心施工区域沉淀池及泵房底板1000立方米混凝土浇筑完毕困难极大,但工期节点目标必须实现。坚定的信心和明确的目标,派生出果断的行动和科学的决策。指挥者首先认真、细致研究了施工现场平面及各专业间的施工逻辑关系,紧接着调整人力、物力资源达到资源最佳配置,迅速掀起了全面抢工热潮。
赵学明经理亲自坐镇,对施工组织、工种配备、人员调配进行全面协调,每晚亲自参加太钢集团召开的碰头会,对现场进行梳理和部署,结束一天工作经常已在凌晨1点;杨光总工索性吃住在现场,全程盯控、靠前指挥,狠抓施工方案和技术措施等现场棘手问题的解决。机关工管部、安环部、技术中心等相关部门派出骨干人员立即冲锋一线,其他在建项目也都抽调了施工经理级别以上的精干技术力量全力配合,一切围绕工期目标,一切服务于工期目标,一切给工期目标让路。在太原龙湾写意、七平房棚改、山西科创城及孝义金达焦化等山西地区项目部支持下,迅速组织了300余名施工劳务人员进场参与到这场生死决战中。
9月1日凌晨3时,经过28个小时连续作业,核心施工区域沉淀池及泵房底板1000立方米混凝土浇筑完毕,最终在保质保量的前提下保证了关键节点,在时间紧、任务重、要求高的情况下完成了一次艰难的突破,坚定了项目部高质量按期完成剩余施工任务的信心。
众志成城 全力攻克
项目抢工,工期就是最大的效益。厂房工作区做为这场抢工的主攻单位,成为名副其实的排头兵。然而,这里工作面狭窄、各种杂物较多、地面泥泞不堪、多专业交叉作业,工作面根本无法全面展开。项目部的女员工薛海燕抱怨一句“我进太钢项目工作这么多年,从没见过这么恶劣的工作环境!”可是,谁都知道,这抱怨背后的潜台词分明就是,“越是恶劣,我越是必须攻克它!”

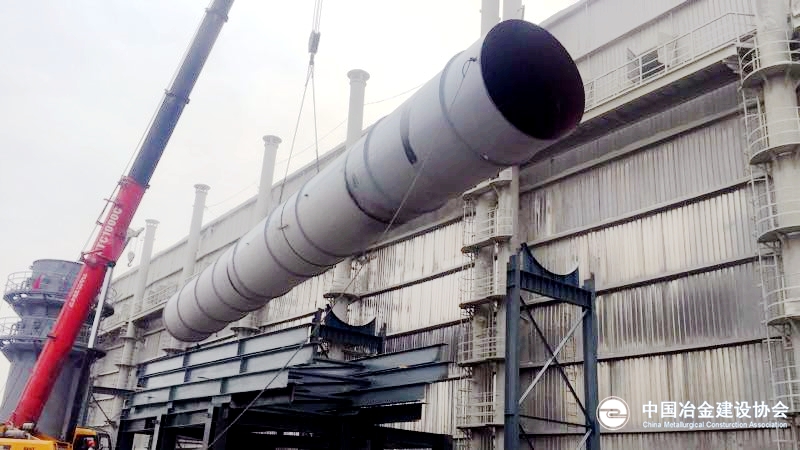

正是有太多像她这样不服输的员工共同努力,9月10日上午10时许太钢加工场渣场环境综合治理项目第一根除尘管道顺利架设,项目正式进入安装施工阶段。除尘管道的顺利吊装,大大改善了项目前期因施工场地狭小、工作面无法全面展开的问题,为各分项工程按照布局齐头并进提供了条件和场地。
几个关键节点的顺利实现,使当初感叹“天方夜谭”的人们心里慢慢有了谱,但面对投产试车的节点目标大家伙仍然不敢有丝毫懈怠。9月初,正值各大高校新生报到的时间,身为母亲的施工经理郭海平早已买好机票准备送孩子去大连入学。然而,面对紧张的工期,在现场当材料员又负责同制作厂家联系根本无法抽身离开,无奈只得忍痛退票。她说,“身为母亲,这是对孩子永远的亏欠,但是孩子独自踏上新生活的同时我也在坚守自己的本职,我想我们都在忙碌中有了新的成长。”
对太钢集团稍有了解的人都会对它规范而严格的“高压”管理有所耳闻。同在太钢内的中原公司承建的中国首个不锈钢“环保大棚”——太钢原料场环保改造工程刚刚建成投入使用,还未睡个好觉的小伙子鲍翰青结束了不分昼夜的“大棚”时间便马不停蹄地火速切换到“渣场”时间。面对施工人员管控难度大及人员、机械进出太钢手续繁琐等问题,年轻、乐观的他仿佛总有着使不完的劲儿,带着满腔热情细致、周全、有条不紊地完成了每一项工作任务。
同样年轻、乐观的还有从机关工管部抽调进入“渣场”时间的90后党员王鹏。小伙子2013年毕业加入中冶天工集团以来年年都是中原公司职代会代表,接到这次抢工任务时虽然新婚不久却仍然义不容辞地冲在前面。人手不够的时候回家经常已是后半夜,虽然他嘴上没说但谁都知道妻子怎么会没有怨言呢?好不容易有一天项目安排能早点下班,他兴奋地答应了妻子下班一起吃饭,谁知道小伙子一忙起来居然忘了时间,硬生生地放了妻子鸽子……事后说起来,他不好意思的摸摸后脑勺,但是却在工作感言里写下了这样一句话:“因为我是一名党员。”
或许是太过迫切,或许是脑子里事情太多,项目经理曹建权在现场高速“运转”了一个月的时候忽然崴脚了,这可给本就紧张的现场雪上加霜。看着高高肿起的脚踝,一颠一颇的双拐在并不平坦的现场艰难而熟练的穿梭,很多人都劝他休息一下吧,哪知他一下都没耽误直接架着拐在现场继续指挥。他说,“这个项目犹如背水一战,只有前进没有后退,只许成功不许失败!”
艰苦卓绝 圆满实现
国庆、中秋双节如约而至,举国上下一片欢腾,而项目也在这个长假进入了投产前最为关键的倒计时:地面和高空的管道长龙在不断延伸,电缆敷设和电气设备紧张有序安装调试,施工计划正由图纸转化成建筑群,现场每天都有新的变化、每刻都有新的进展。现场24小时不停歇,这一切也都真切地发生在微信群里:一张张现场实时图片都是在与时间赛跑,一句句安全操作提醒都是在与现场困难较量,一声声在中秋节次日凌晨发出的节日问候将全体参战人员的心紧密联系在一起。
10月15日,在业主方、监理方共同见证下,项目6#线移动罩除尘系统、5#线屋面除尘系统一次试车成功,顺利投入使用,除尘效果显著,满足了业主方要求。
10月19日,项目20万旧有拌料间除尘系统试车成功、顺利投产,满足了业主方要求。
10月25日,项目5#线移动罩除尘系统联动试车,至此该工程4条除尘系统全面投入使用。
从工程开工到投入使用的80多个日夜,该项目共完成土方量约2.4万立方米、钢筋量300吨、混凝土量3500立方米、钢结构量600吨、管道量800吨。
目前,项目抢工已近尾声,回首这开始施工就直接进入“高峰期”的工程参战员工们心头竟生出一阵不舍。是啊,中冶天工集团中原人的世界,哪有什么“天方夜谭”,有的只是不断刷新的“中原速度”,有的只是永不服输的“中原精神”! (作者单位:中冶天工集团)
